外構(エクステリア)のリフォームは、キッチンのような室内リフォームと違い、「天候」や「コンクリートの乾燥待ち」といった屋外特有の要因で工期が左右されます。
「駐車場が使えないのは何日間?」「フェンスの設置だけで何日かかる?」といった疑問に応えるべく、平均的な工期と詳細な工程スケジュールを解説します。
「外構 リフォーム 期間」は何日?工事期間の平均と工程別目安

外構リフォームを検討する際、単なるカレンダー上の日数だけでなく、実際の生活への影響範囲を正確に把握することが重要です。特に重視するポイントは以下の3点に集約されます。
実質的な工事日数
職人が実際に現場に入り、作業の音や振動が発生する合計日数です。この期間中は、プライバシーの確保や、防犯面での配慮が必要になる場合があります。
使用制限期間
最も生活に直結する部分です。例えば駐車場のリフォームなら、コンクリートが固まるまで車をどこに逃がすか、玄関アプローチならベビーカーや車椅子での出入りが制限される期間がいつまで続くかという点です。
予備日を含めた全行程
計画通りに進まないのが屋外工事の常です。雨天による順延や資材の入荷待ちなどを見込み、最終的にいつ「完全な状態」で引き渡しを受けられるかというトータルの期間を確認する必要があります。
外構工事の全体像と工程表イメージ

外構工事は、どのような規模であっても基本的には以下の4つのステップで進行します。
古いブロック塀や植栽を撤去し、新しい構造物を作るための地面の高さ調整(整地)を行います。
カーポートの柱やフェンスの土台、駐車場の路盤など、見えないけれど最も重要な「骨組み」を作る工程です。
タイル貼り、フェンス本体の取り付け、カーポートの屋根設置など、目に見える部分を完成させます。
コンクリートやモルタルが化学反応で硬化するのを待つ期間です。作業員はいませんが、最も「立ち入り制限」が厳格な時間でもあります。
規模別(小規模〜大規模)・条件別の平均日数と週間目安

小規模(1〜5日)
部分的な修繕や単体設備の追加。
例:表札やポストの交換、玄関手すりの設置、数枚の破損したフェンス交換、サイクルポートの設置。
作業員が1〜2人で完了できるものが多く、生活への影響は限定的です。
中規模(1週間〜10日)
庭の一部や特定のエリアを丸ごとリフォームする場合。
例:1台分のカーポート新設、目隠しフェンスの全面設置、ウッドデッキやテラス屋根の設置、人工芝の敷設。
基礎の硬化待ちを含めると、1週間程度は該当エリアが立ち入り禁止になるのが一般的です。
大規模(2週間〜1ヶ月)
敷地全体の印象をガラリと変える工事。
例:駐車場全体の土間コンクリート打ち直し、門周りからアプローチ全体の刷新、オープン外構からクローズド外構(塀や門扉のあるスタイル)への変更。
重機を使用した大掛かりな解体が必要となり、工期中は騒音や車両の出入りが多くなるため、近隣への配慮がより不可欠になります。
工程ごとの詳細スケジュール(着工前〜完了検査)

着工前の準備(数日〜2週間前)
見積もり合意後、すぐに工事が始まるわけではありません。まずはアルミ材や石材などの資材発注を行いますが、特注品や受注生産色の場合は手配に2週間以上かかることもあるため、余裕を持った発注が鍵となります。また、着工の1週間前までには近隣への挨拶を済ませておきましょう。
工事車両の駐車や騒音・粉塵への理解を得ておくことで、トラブルを未然に防げます。境界付近の工事では、改めて隣地との境界杭を確認し、双方が納得した状態で着工することが将来的な法的リスクを避けるために重要です。
解体・撤去工程の目安(1〜3日)
既存のブロック塀、古いカーポートの屋根、不要な植栽などを一気に撤去します。重機で地面を掘り起こす際には大きな音や振動が出るため、日中の在宅時には注意が必要です。
撤去したコンクリート塊や残土は「産業廃棄物」として適切に搬出される必要があります。この際、住宅本体に傷がつかないよう、玄関ドアや外壁の養生(カバー)が丁寧に行われているかを確認しておくと安心です。
基礎・土間コンクリート打設と養生期間の具体日数(3〜7日)
このフェーズは「職人が毎日来ない空白期間」が発生しやすく、ユーザーが最も不安を感じやすいポイントです。しかし、それは決して手抜きではなく、構造を強固にするために不可欠な時間です。
掘削・砕石敷き
地面を削り、石を敷き詰めて転圧し、強固な地盤を作ります(1日)。
型枠・配筋(鉄筋)
コンクリートの形を作る枠を組み、強度を高めるためのワイヤーメッシュや鉄筋を配置します(1日)。
コンクリート打設
生コン車が到着し、一気に流し込み、表面をコテで平らに仕上げます(1日)。
養生(乾燥・硬化)
コンクリートが自重や衝撃に耐えられる強度に達するまで待機します。夏場は化学反応が早いため3日前後、冬場は気温が低く硬化が遅れるため5〜7日前後が目安です。この期間に誤って人やペットが入り込むと修復が困難になるため、カラーコーン等での厳重な立ち入り禁止措置が取られます。
フェンス・門扉・ウッドデッキなど仕上げ工程の日数と注意点(1〜3日)
基礎が固まった後、満を持して本体の取り付けを行います。支柱を立て、パネルや扉を組み込んでいく作業は目に見えて形になるため、リフォームの醍醐味を感じる工程です。ここでは単に取り付けるだけでなく、水平器を用いたミリ単位の調整が行われます。特に門扉の開閉スムーズさや、ウッドデッキの床板の隙間が均一かなど、職人の技術が最も反映される場面です。また、電気工事(インターホンやライティング)を伴う場合は、この段階で配線の最終接続が行われます。
検査・補修・引渡し後の確認と保証対応の流れ(1日)
工事が完了したら、まずは業者の責任者による社内検査が行われ、その後に施主立ち会いのもとで「最終確認(竣工検査)」を行います。遠目では気づかないフェンスの細かな傷、コンクリート表面の色むら、タイルの浮きなどがないか、一つひとつチェックしていきます。
また、この時に「お手入れ方法」の説明を受けるのも忘れないでください。保証内容(特にコンクリートのひび割れや機器の動作不良)を記載した書面を受け取り、双方が納得して署名・捺印することで正式な引渡しとなります。
駐車場・土間コンクリート・カーポート工事の期間と注意点

駐車場を使いながら施工する場合のスケジュール調整
駐車場を広げるリフォームや打ち直しの際、生活への影響を最小限にするために「半分ずつ施工する」という選択肢があります。しかし、これには注意が必要です。一度に全て施工するのに比べ、職人の出入りや車両の手配が2回分に分かれるため、人件費が割高になり、全体の工期は1.5倍〜2倍近くまで伸びる傾向にあります。
また、新旧のコンクリートの境目(ジョイント)にわずかな色味の差や継ぎ目ができる可能性があるため、仕上がりの美しさを優先するか、利便性を優先するかを業者と事前によく相談しましょう。
コンクリート打設の乾燥・養生日数と雨天・季節の影響
屋外工事の最大の敵は「雨」です。コンクリートを流し込んだ直後に大雨が降ると、表面にクレーターのような跡がついたり、強度が不足してやり直しになるリスクがあります。
そのため、天気予報に少しでも雨マークがあると打設日を延期せざるを得ず、工期が数日単位で後ろ倒しになります。また、気温の影響も大きく、冬場は水分が凍結して強度が落ちるのを防ぐために「防凍剤」を入れたり、より長い養生期間を設けたりするため、夏場よりもトータルで3〜4日ほど工期が長くなるのが一般的です。
カーポート設置の工程と短縮・安全対策
カーポートの設置自体は非常にスピーディーで、柱を立てるための基礎工事(1日)と、フレームや屋根パネルの組み上げ(1日)の計2日程度で形になります。ただし、ここで重要なのが「屋根を張るタイミング」です。
柱を固定する根元のコンクリートが完全に固まる前に大きな屋根パネルを張ってしまうと、突風が吹いた際に巨大な傘のような力を受けて柱が傾いたり、基礎ごと浮き上がったりする危険があります。安全を重視する業者は、柱を立ててから数日の乾燥期間を置いた後に屋根を張るため、実作業日以上に「待ちの日数」が発生することを理解しておきましょう。
駐車場工事の日数の目安
2台分の土間コンクリート打ち直し
約10日間〜2週間
内訳:既存解体(2日)+路盤形成・配筋(1日)+打設(1日)+養生(5〜7日)+予備日。
カーポート新設(1台分)
約3日間(実作業2日+乾燥待機)
内訳:柱の基礎打ち(1日)+(中1日乾燥)+本体・屋根組み上げ(1日)。

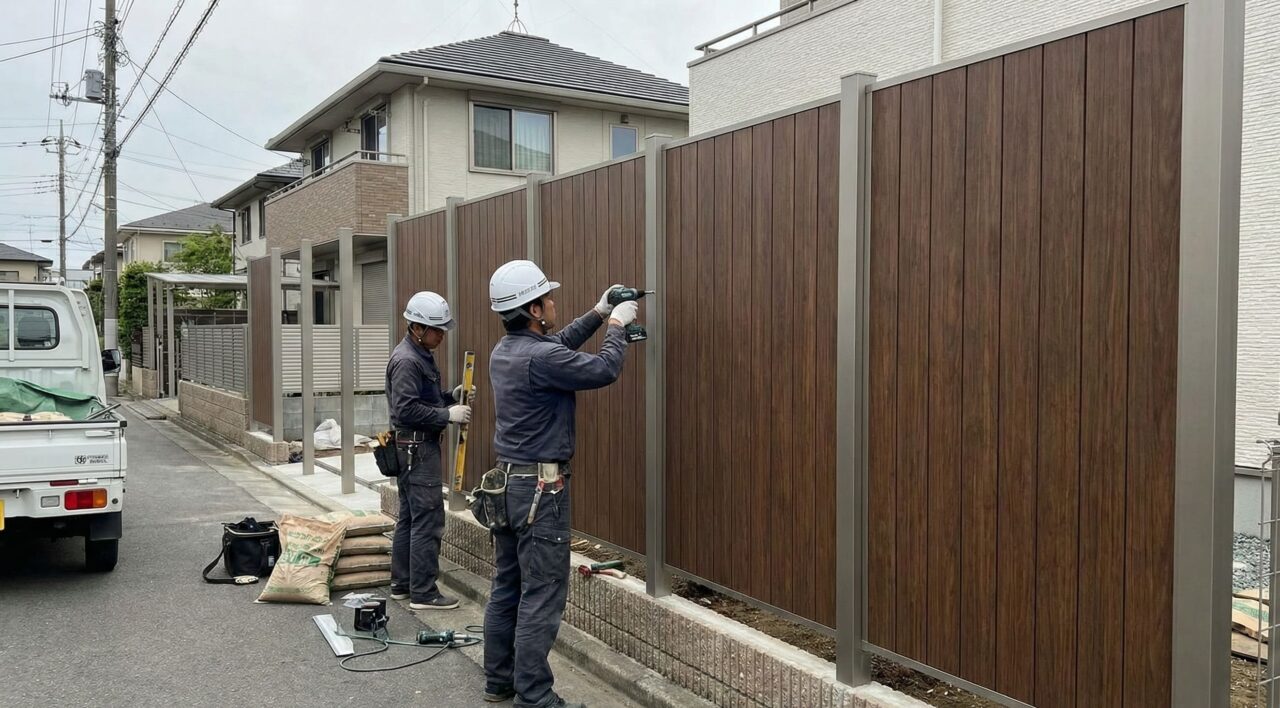

目隠しフェンス・ブロック塀工事の期間とトラブル対策

目隠しフェンス工事期間の目安と素材別の違い
目隠しフェンスの設置期間は、選ぶ素材の施工方法によって大きく異なります。
アルミ製フェンス
既製品のパネルを支柱にはめ込む構造のため、非常にスピーディーに進行します。10m程度の標準的な直線距離であれば、支柱の基礎固めを含めても実質2日程度で完了します。
木樹脂(人工木)フェンス
板材を一枚ずつ現場で支柱に固定し、等間隔に隙間を調整しながら張り合わせるタイプは、アルミ製に比べて手間と時間がかかります。同距離でも3〜4日ほど見積もっておくのが安心です。
また、フェンスの高さがある場合は、強風時の負荷に耐えるために基礎をより深く、大きく作る必要があり、その土掘りとコンクリートの打設にプラス1日の工期が発生することがあります。
ブロック塀施工の基礎工程と耐用年数・補修の考え方
ブロック塀のリフォームは、表面の美しさ以上に内部の「安全基準」が工期を左右します。 現在の建築基準法では、ブロックの段数に応じた強固な「鉄筋」の配筋と、地面の下に隠れる「コンクリート基礎」の大きさが厳格に定められています。
古い塀を解体して作り直す場合、この基礎工事を適切に行うために掘削と配筋の工程に1〜2日、その後の積み上げに数日を要します。 ブロックは一度に高く積みすぎると自重で歪むため、1日あたりの積載段数を制限しながら乾燥を待つ必要があり、高さがある塀ほど全体の工期は伸びる傾向にあります。また、既存の塀が健全な場合は、洗浄と塗装による補修(2〜3日)で済むこともあります。
近隣トラブルや境界問題が発生した時の対処フロー
外構工事の中で最もトラブルが起きやすいのが、このフェンスやブロック塀の工程です。
境界の再確認
塀を壊した後に「本当の境界線は数センチ先だった」という問題が発覚すると、工事は即中断となります。着工前に隣人と立ち会い、境界標(ピン)を基に施工ラインを確定させることが最重要です。
騒音と粉塵への配慮
コンクリートを削る際やブロックをカットする際には、大きな音と細かな粉塵が発生します。隣家の洗濯物や車を汚さないよう、事前にシートでの養生を徹底し、作業時間帯についても理解を得ておく必要があります。もし越境や損傷の疑いが生じた場合は、感情的にならず、すぐに業者を交えた三者で現状を確認し、記録(写真)に残すフローを徹底しましょう。
工事が遅いと感じたら確認すべき原因と連絡のポイント
「予定の日に職人が来ない」と不安になったら、まずは以下の要因を疑ってみましょう。 外構工事は雨の影響を強く受けるため、前日の雨で別の現場が遅延し、そのしわ寄せが来ていることが多々あります。また、石材やフェンスなどの資材が物流の影響で入荷待ちになっているケースもあります。
連絡を入れる際は、「いつ終わるのか」という曖昧な問いかけではなく、「工程表のどのステップまで完了しているか」「次の作業は何月何日の予定か」と、具体的なチェックポイントを確認するのがコツです。現場の職人ではなく、全体を統括している営業担当や施工管理者に連絡することで、正確な進捗状況を把握できます。
工期短縮・スケジュール調整のコツとリスク管理

信頼できる業者の選び方と見積もり比較で見る工期差
外構業者の選定は、工期の安定性に直結します。 極端に短い工期を提示する業者は、本来必要な「コンクリートの養生期間」を削っていたり、天候リスクを全く考慮していない可能性があります。一方で、工期が異常に長い場合は、自社施工ではなく下請けへの丸投げ体質であったり、一人の職人が複数の現場を掛け持ちして作業が途切れがちだったりするケースが考えられます。
見積もりを比較する際は、単なる「合計日数」ではなく、「雨天時の予備日は何日含まれているか」「職人は毎日現場に入るのか」といった施工管理の体制を詳しく確認することが、信頼できる業者を見極めるポイントです。
資材不足・追加工事・天候が与える影響と事前対策
屋外工事は、室内リフォーム以上に外部要因の影響を強く受けます。 台風シーズン(9月〜10月)や長雨が続く梅雨時期は、一度工程が狂うと、コンクリートミキサー車の手配が数週間先まで埋まってしまうなど、ドミノ倒しのように遅延が拡大することがあります。
また、昨今の世界的な物流不安定により、人気のフェンス材や輸入石材が突然「入荷待ち」になるリスクも無視できません。対策としては、余裕を持った着工時期を設定すること、そして「在庫がある標準品」を優先的に選ぶことで、不測の事態による長期中断を回避しやすくなります。
工期短縮で起きやすい失敗例とその予防法
「早く完成させてほしい」という要望に応えすぎると、重大な施工不良を招くリスクがあります。 最も多い失敗は、土間コンクリートが完全に硬化して内部の水分が抜け切る前に車を載せてしまうことです。見た目は乾いていても、強度が不足している状態で荷重がかかると、表面に細かな「ヘアラック(ひび割れ)」が発生したり、タイヤの跡がくっきり残ったりします。
また、塗装や接着を伴う工程を急がせると、湿気を含んだまま施工することになり、数年後にタイルが剥がれたり塗装が浮き上がったりする原因になります。「適切な待ち時間」を確保することは、将来的な補修コストを抑えるための最も有効な投資だと心得ましょう。
費用と工期の関係:見積もりチェックポイントと予算調整

見積書で確認すべき項目と工期に直結する費用項目
見積書をチェックする際は、工事項目だけでなく「諸経費」の内訳に注目しましょう。 ここには、現場監督による「施工管理費」や、職人が安全に作業するための「仮設設営費(足場やバリケード)」などが含まれます。
もしこれらの費用が極端に削られている場合、現場でのトラブル対応が遅れたり、安全管理が不十分で事故による工期中断を招く恐れがあります。 また、駐車場代や残土処分費といった「目に見えにくい項目」が正しく算出されているかを確認することも、後からの追加費用請求を防ぎ、スムーズな引き渡しに繋がります。
追加工事が発生した場合の日数と費用目安の説明
外構リフォームにおいて、追加の費用と日数が発生する最大の要因は「地中埋設物」です。 古いコンクリートを解体してみたら、図面にない巨大な岩や古い配管、以前の建物の基礎(ガラ)が出てくることは珍しくありません。
これらを撤去・処分するためには、専用の重機手配や処分費が必要になり、工期も1〜2日程度伸びることになります。 見積もりの段階で「もし埋設物が出てきた場合の費用算出ルール」を事前に確認しておくと、いざという時の判断が早まり、工事の中断期間を最小限に抑えることができます。
コストを抑える工夫
工期を安定させつつコストを抑えるには、いくつかの戦略があります。
既製品の活用
特注サイズや特殊な加工が必要な素材を避け、メーカーが常に在庫している「標準サイズ・標準色」を選ぶことで、加工賃と物流待ちの時間を同時にカットできます。
オフシーズンの依頼
引っ越しシーズンの3月〜4月や、天候の安定する秋口は業者が最も忙しく、人件費も高騰しがちです。あえて真夏や真冬といった業者の稼働が落ち着く時期に相談することで、じっくりと腕の良い職人を確保でき、価格交渉の余地も生まれます。
レイアウトの簡素化
曲線を多用したデザインは職人の手間(工数)が大幅に増えるため、直線的なデザインをベースにすることで、工期短縮とコストダウンの両立が可能になります。
まとめ
外構リフォーム全体の工期を把握する鍵は、作業員が手を動かす「実作業日数」だけでなく、化学反応による硬化を待つ「養生(待ち時間)」、そして不確定な「天候による予備日」の3要素をセットで捉えることにあります。これらは互いに影響し合うため、単に作業日数を合算するだけでは正確な完了日は見えてきません。
特に駐車場工事を伴う場合は、実作業が短期間であっても、最終的な強度が出るまでの10日間〜2週間程度は車を敷地外へ停める準備をしておくのが安心です。通勤や買い物の利便性が一時的に制限されるため、事前の駐車場確保といった生活動線のシミュレーションが、工事中のストレス軽減に直結します。まずは信頼できる業者に詳細な「工程表」を依頼し、生活制限のタイミングを可視化した上で、無理のないスケジュールを立てましょう。
